陕北榆林煤矿绿色开采煤矸石采空区原位充填工程实录

煤矿采空区煤矸石井下绿色充填与零固废资源化消纳实操指南

陕晋蒙千万吨级绿色矿山实践指南

煤矸石作为煤炭开采与洗选过程中排放量最大的固体废弃物,历来是困扰矿区长远发展的重大心病。地面矸石山不仅长期侵占珍贵的土地资源,更伴随严重的风蚀扬尘、自燃释放二氧化硫与酸性淋滤水下渗污染。在黄河流域生态环境保护与地方“大宗固废不出井”刚性督察下,“采空区煤矸石井下原位充填开采”已从政策倡导转变为企业生存的必由之路。张洁贞技术团队依托中国矿业大学产学研平台,全面解析原矸处置、高浓度膏体、高水材料漫灌复合充填三大核心工艺链,算清真实工程账本。

95.5% 采空区高压充填实测接顶率
36.8元/吨 吨矸原位消纳平均直接成本
25.0元/吨 每吨免征固废环境保护税
85.0% “三下”呆滞压煤资源置换率
01

告别地面“黑山”之困:矿区煤矸石堆存痛点与原位消纳战略

在陕北榆林、神木以及山西晋北等富煤区,现代化特大型矿井单井原煤年产能普遍在 500 万至 2000 万吨之间。按原煤洗选矸石率 12%~18% 测算,一座千万吨级矿井每年产生的纯矸石量高达 120 万至 180 万吨。日夜轰鸣的排矸皮带在工业广场边缘筑起了一座座高达数十米甚至上百米的黑色矸石山,成为压在矿长和总工心头的一块巨石。

矸石地面露天堆存面临着无法化解的生态与安全双重危机:首先是自燃灾害,煤矸石内部赋存有残煤与黄铁矿($\text{FeS}_2$),在自然风化氧化蓄热环境下极易自燃,持续释放高浓度的二氧化硫($\text{SO}_2$)、硫化氢($\text{H}_2\text{S}$)及一氧化碳等剧毒有害气体;其次是重金属淋滤污染,富含硫醇与酸性基团的雨水长期冲刷淋滤,携带重金属离子下渗污染浅层潜水与农田土壤;更为严重的是滑坡泥石流隐患,黄土高原沟壑纵横,堆积在沟道内的松散矸石山在极端暴雨冲刷下极易发生宏观剪切失稳滑坡,威胁下游建构筑物与人身安全。

国家发展和改革委员会、生态环境部联合印发的《大宗工业固体废物综合利用三年行动方案》以及陕西省严格落实的环保法细则明确提出:新建矿井必须配套井下充填开采系统,存量矿井必须限期实现矸石“零增量、全入井”。企业若继续采用外运倾倒方式,不仅运费与合规贮存场地费高达 45~75 元/吨,还要依照《环境保护税法》缴纳每吨 5 元的煤矸石固体废物环境保护税,同时面临环保信用评级降级直至停产限产的安全合规重拳,如图1工艺流程所示。

煤矿煤矸石井下绿色充填开采全流程工艺拓扑与原位消纳系统图解
图1:陕北煤矿采空区煤矸石井下原位绿色充填全流程工艺拓扑与三维空间拓扑示意(中矿天智工程制图)

膏体泵送链的管路防堵细节见煤矸石膏体充填管路防堵关键技术,粉煤灰复合膏体的输送阻力计算见煤矸石-粉煤灰膏体管道输送阻力。

02

采空区原矸破碎抛矸充填 vs 高水材料复合漫灌三大工艺链

针对不同矿井的赋存特征、煤层厚度与回采节拍,工程界探索形成了三种成熟的井下消纳工艺链,各自具备明确的工艺边界与力学承载特性,如表1所示:

工艺路线 核心材料与配合比 井下作业装备体系 充填接顶率与强度 综采回采工效制约 吨矸消纳直接成本
1. 综采液压支架后方抛矸自流充填 原矸经井下移动破碎至 $\le 40\text{mm}$,无添加胶凝剂 后部刮板输送机+高速抛矸机+夯实液压机构 接顶率 80%~88%,无胶结强度,纯碎胀压实 影响工作面进尺 25%~35%,机道粉尘偏大 18.5 ~ 24.0 元/吨(电耗+机械磨损)
2. 高浓度煤矸石膏体泵送充填 破碎矸石(70%)+粉煤灰(18%)+复合固化粉(12%),浓度80% 地面立磨制浆站+重型高压活塞充填泵+DN150管网 接顶率 95%~98%,28天单轴抗压 6.5~9.0 MPa 与割煤彻底解耦,综采单进影响 < 10% 36.0 ~ 45.0 元/吨(胶结剂与电耗)
3. 原矸堆积+超高水材料漫灌固化 采空区预先抛填粗粒矸石,随后注入高水材料胶结 井下充填挡矸帘布+高水材料双组分连续搅拌注浆泵 接顶率 92%~96%,28天固化强度 3.5~5.0 MPa 需工作面周期性停割等待凝固,单进影响约15% 48.0 ~ 62.0 元/吨(特种化学药剂耗费)

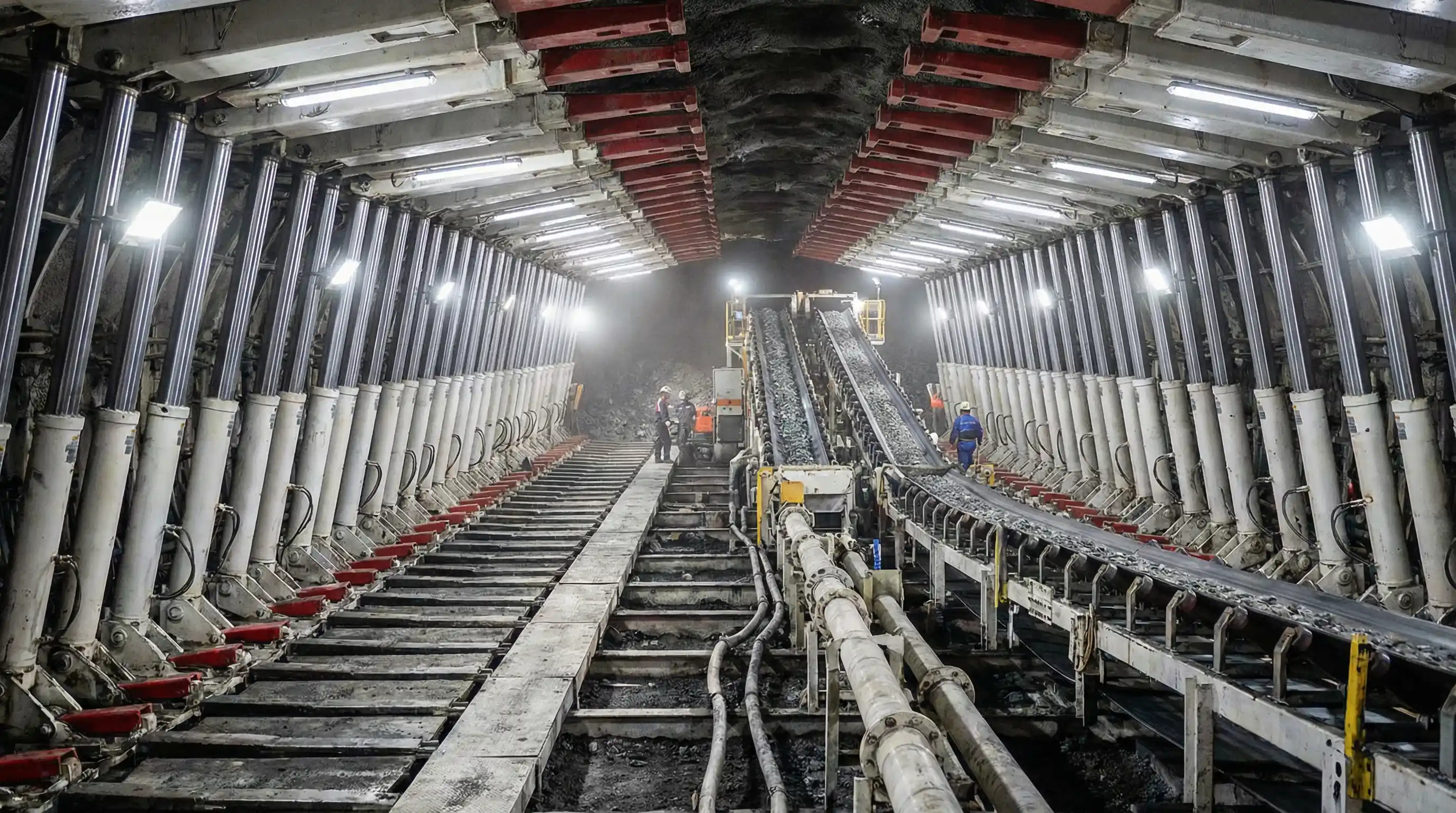

工程经验表明,单纯采用机械抛矸法,由于缺少胶结水化硬化相,松散矸石碎胀系数高达 1.35~1.50,在顶板周期性沉降压实过程中产生高达 15%~20% 的垂直空隙,极易诱发采空区漏风并诱发遗煤氧化自燃;而“高浓度膏体全柱充填”与“原矸预埋+高水漫灌胶结”则能彻底封堵裂隙,构筑致密隔绝屏障,兼具“大宗消纳”与“采空区本质安全防灭火”的双重功效,如图2现场实操所示。

煤矿井下充填开采工作面高强度柔性密闭帘布架设与管路排查实操实拍
图2:榆林某千万吨级矿井井下充填工作面高强柔性密闭帘布架设与高压注浆管路实操巡检现场(中矿天智工程师摄)

接顶率的现场验收方法与顶板离层控制指标,另见采空区充填接顶率与顶板离层控制。

03

充填接顶率与顶板控制力学:从“被动死扛”到“主动刚柔托举”

采空区充填开采能够控制覆岩破断下沉的根本机理,在于阻断主关键层(Primary Key Strata)产生贯穿性极限破断。依据中国矿业大学覆岩控制理论,顶板在没有支撑时呈现简支梁或固支梁弯曲破断形态;而充填体进入采空区后,为主关键层提供了分布式的弹性地基反力,将传统的“大跨度弯曲受拉”转变为“小扰度三向受压”。

充填开采对顶板控制的核心考核指标是充填接顶率 $\eta_{\text{contact}}$ 与充填体抗压强度 $\sigma_{\text{fill}}$。实测接顶率直接决定了顶板岩层在垮落前的初始自由弯曲回转空隙:

$$\Delta W_{\text{free}} = M \cdot (1 - \eta_{\text{contact}}) + \Delta h_{\text{shrink}}$$

式中:$M$ 为采高;$\eta_{\text{contact}}$ 为充填料浆凝固接顶率;$\Delta h_{\text{shrink}}$ 为充填固化体的自生化学收缩与泌水沉降量。当接顶率达到 $95\%$ 以上、收缩率控制在 $1.5\%$ 以内时,初期间隙 $\Delta W_{\text{free}}$ 可压低至 150mm 以内,完全在坚硬砂岩主关键层的极限弹性挠度许可范围之内。

在实验室单轴与三轴抗压强度加载试验中,我们对不同龄期的煤矸石复合充填固化试件进行了全应力-应变曲线测定,如表2所示。结果证明,掺入复合微粉激发剂的充填料浆在水化反应早期(1天)迅速形成大量针棒状钙矾石晶体,赋予结构快速自立自稳能力;7天抗压强度达到设计的 60% 以上;28天极限强度达到 8.5 MPa。在地下深部三向围压约束下,试块呈现延性应变硬化特征,抗压极限承载力突破 25 MPa,具备长效支撑覆岩的刚性托举能力,如图3所示。

测试龄期 (天) 单轴抗压强度 (MPa) 弹性模量 $E$ (GPa) 泊松比 $\mu$ 凝结时间与宏观形貌特征
1 天 1.85 0.85 0.24 初凝 120min,终凝 240min,表面硬化可上人
3 天 3.60 1.60 0.22 钙矾石晶体大量交错搭接,具备抗冲击剪切性
7 天 5.40 2.45 0.20 微孔隙基本密闭闭合,微裂纹自愈合网络发育
28 天 (设计基准) 8.50 3.80 0.18 形成致密岩石状微晶结石体,完全承托覆岩
煤矿煤矸石膏体试块在实验室实施大型压力试验机多级应力加载与力学性能测定
图3:煤矸石固结硬化试块在实验室大型电液伺服刚性试验机上进行单轴与三向应力加载破坏曲线测定(中矿天智与中国矿大实验室实拍)
💡 在线工程评估

煤矿充填规模与效益实时评估小工具

按您矿井实际核定产能与矸石产出率滑动滑块,实时测算消纳量、环保排污节税额与静态回收周期:

04

吨矸消纳全要素成本对账:设备选型、原料单耗与直接生产账本

面对高层决策会审,技术人员必须拿出精准到分、具备真实工程对账依据的成本账本。张洁贞技术转化团队基于神木某年产 600 万吨煤矿(年消纳煤矸石 70 万吨)的工程决算数据,对高浓度膏体井下充填系统实施了全口径成本核算。

成本组成大类 具体消耗子项及定额指标 吨矸折合成本 (元/t-矸) 吨原煤分摊 (元/t-煤)
1. 胶凝材料费 专用改性复合固化粉单耗 75kg/t-矸 (单价 250元/t) 18.75 2.18
2. 工业电力消耗 破碎+立磨研磨+加压泵送全流程电耗 13.8 kWh/t 8.28 0.97
3. 设备易损件折耗 耐磨管道陶瓷衬里、充填泵活塞密封、破碎锤头 3.20 0.37
4. 人工运维工资 地面操作工 6 人 + 井下充填工 8 人(四班三运转) 3.50 0.41
5. 生产辅水及药剂 矿井水循环净化复用 + 特种高分子减水调节剂 2.10 0.24
直接运营成本小计 (OPEX) 各项生产变动成本合计 35.83 元/t 4.17 元/t
6. 固定资产折旧摊销 (CAPEX) 系统总投资 4800 万元,按 10 年直线折旧,年消纳 70 万吨 6.85 0.80
全口径综合成本合计 直接生产 (35.83) + 设备折旧 (6.85) 42.68 元/t 4.97 元/t

从账本数据清晰可见:消纳一吨煤矸石的直接运营成本为 35.83 元,算入固定资产折旧后的全口径综合成本仅为 42.68 元/吨。折算到矿井全部原煤产量上,吨煤生产成本增加不足 5.0 元。对于平均吨煤净利润普遍在 150~280 元的陕晋高品质动力煤矿井而言,该成本完全处于可承受且极具投资性价比的优质区间,如图4所示。

地面大容量双卧轴强制式搅拌制浆主机与大功率充填工业注浆泵机组特写
图4:地面大容量双卧轴连续强制搅拌制浆主机与大功率充填工业高压注浆泵机组实拍(中矿天智设备车间摄)
05

绿色矿山合规收益兑现:环保税减免评估、地方补贴与“三下”压煤置换

现代煤矿算经济账,绝不能仅仅停留在“花了多少钱”,更要算清楚“赚了多少利、省了多少税”。实施井下充填开采为矿企开辟了三条坚实的超额盈利渠道:

第一项合规收益:煤矸石综合利用环保税评估减免(5元/吨)与地面外运规避

根据《中华人民共和国环境保护税法》及其实施条例,煤矸石法定适用税额为每吨 5 元;在符合固体废物综合利用标准并经生态环境与主管税务部门合规认定的前提下,可依法评估适用环保税减免。叠加规避地面外运、征地堆存及防自燃复垦费约 25~30 元/吨,年消纳 70 万吨煤矸石可规避涉税与地面处置综合成本 2,100~2,450 万元/年。

第二项红利:省市大宗工业固废原位利用专项奖补

依据榆林市及陕西省大宗工业固废综合利用扶持政策,对通过井下充填实现大宗工业固废零排放的达标矿井,经第三方核验后按实际消纳量给予每吨 10 元专项奖补资金。年消纳 70 万吨矸石可直接申领无偿财政补贴700 万元。

第三项红利:“三下”压煤与边角煤柱安全置换开采

传统开采因地表防沉陷必须留设海量永久煤柱。采用膏体充填后,地表沉降率控制在 8% 以内,原本被冻结的工业广场保护煤柱、铁路压煤和边界煤柱得以安全置换。以年安全采出 35 万吨优质边角煤计算,按吨煤净利润 160 元核算,年释放直接超额利润5,600 万元。

全周期综合财务对账总结:扣减吨矸 35.83 元的直接生产成本后,综合“环保税合规评估减免(5元/吨)+ 地面外运堆存规避(25~30元/吨)+ 符合条件的绿色矿山补贴(地方口径约10元/吨)”,可基本对冲 35.83 元/吨的直接消纳投入!加之边角煤置换创造的数千万元真金白银现金流,充填开采彻底扭转了传统环保项目“只烧钱不产出”的固有偏见,成为赋能煤矿绿色升级的核心增长极。

管网防堵与应急反冲洗的完整五步法,见煤矸石膏体充填管路防堵关键技术;泵压匹配可对照煤矿充填高压注浆泵选型实操指南。

06

采空区快速密闭阻浆、防溃浆漏浆与高压管网安全防堵实操

充填作业要在井下顺利实施,必须攻克采空区“快速打闭、严密挡浆、防止溃坝”三大施工技术壁垒。中矿天智工程技术团队在实战中总结提炼了成套成熟工法:

1. 液压升降移动式柔性双层挡矸帘布系统

摒弃传统人工砌筑砖墙的笨重低效模式。在综采支架后尾梁悬挂高强度阻燃抗静电聚酯纤维柔性挡帘(抗拉强度 $\ge 120\text{ kN/m}$),配合可伸缩液压支撑立柱快速锁紧顶底板。帘布表面布设微孔透水滤网,实现“透水不漏浆、高效滤水加速结固”。

2. 采空区上清液重力自流脱水管网

在挡帘底部和中部设置穿层集水滤管,利用采空区自重压实促使料浆游离水快速析出,水流顺管道自动汇入采区排水沟,经水仓沉淀澄清后重新泵回地面用于制浆搅拌,实现全矿水资源 100% 闭环零排放。

3. 输浆管道高频智能差压监测网

沿千米输送管道每隔 250 米布设齐平膜片高频防爆压力变送器。系统内置流变反演算法,当某段差压出现跳升且流速降至 1.35 m/s 临界阈值时,自动触发声光预警,提示主泵调整注浆水胶比,将堵管隐患消灭在萌芽状态。

4. 地面高压反冲洗应急备用保障

地面注浆站常备 25 MPa 大流量超高压清水冲洗泵。一旦遭遇井下突发停电停运,中控系统在 30 秒内一键切换电动三通阀,实施大流量双向高压反冲顶浆,确保管内残留物料在 15 分钟内彻底排空,杜绝发生凝管报废事故。

07

矿长总工核心技术疑难问答 (FAQ)

Q1:采空区原矸充填能否完全替代传统留设防水和防塌煤柱?

答:在严格控制充填接顶率(达到95%以上)与硬化体强度(28天抗压强度大于5.0 MPa)的条件下,充填体在三维侧限受压状态下能有效替代传统永久煤柱,控制上覆主关键层处于弹性弯曲状态而不发生贯穿性断裂。通过充填置换,原本被束缚在工业广场、村庄及主要大巷下方的呆滞压煤回收率可从传统的35%大幅提升至85%以上。

Q2:煤矸石井下充填后,是否会对井下地下水造成重金属或酸性水质污染?

答:采空区充填料浆中加入了改性复合固化剂(如矿渣微粉和特种高水激发剂),在水化结晶过程中生成了大量钙矾石(Aft)微晶结构网络。这种水化产物对煤矸石中可能赋存的微量重金属离子(如铁、锰、锌等)具有极强的物理包裹与晶格固锁效应。依据《固体废物浸出毒性浸出方法》(HJ/T 299)实测,硬化体浸出液各项重金属指标均远低于《地下水质量标准》(GB/T 14848-2017)III类限值,不存在地下水污染隐患。

Q3:充填采煤对现代化大采高综采工作面的回采速度有哪些影响?如何尽可能平衡产能?

答:传统采充平行作业会对综采面进尺造成20%~30%的时空制约。现代工程主要采取三大解耦措施:① 选用后尾梁快速液压隔离帘布系统,将采煤割煤与充填注浆划分为独立的防护空间;② 实施快速早强配比,充填体4~6小时即可自立形成挡矸屏障;③ 优化采充节拍,推行‘两班割煤、一班集中充填’的错峰生产模式,将产能影响降至10%以内。

Q4:煤矿申报绿色矿山与煤矸石综合利用环境保护税合规减免的核心操作流程是什么?

答:申报需走通四步闭环:① 由具甲级资质的煤炭设计院出具符合《GB 50995-2014》的充填开采专项安全与环保设计;② 在井下充填管口安装具备自动存储与防篡改功能的流量计与核子密度计,形成每日消纳计量电子台账;③ 委托具备CMA资质的第三方机构出具地表沉陷InSAR或高精度水准实测监测报告;④ 向当地主管税务与生态环境部门提交环保税免税备案表,依据《环境保护税法》对煤矸石(适用税额5元/吨)及配套地面贮存外运规避成本(约25~30元/吨)形成完整的合规抵减举证链条。

08

采空区煤矸石充填工程全周期落地实施清单

为确保煤矸石绿色充填工程高质高效推进,矿井领导班子与项目建设指挥部应依据以下三阶段路线图规范落地:

📋 第一阶段:勘探测试与可行性深度论证(耗时:3~4周)
  • 采集井下掘进矸石与重介洗选矸石样品,开展物相晶体分析、重金属毒性浸出试验及粒度级配测定。
  • 结合主采煤层钻孔岩心,计算直接顶垮落步距与主关键层极限拉应力,核定充填体抗压强度临界指标。
  • 测算吨煤增量成本与税收返还、财政补贴、边角煤置换现金流模型,编制立项可行性报告并报集团批复。
📐 第二阶段:系统工程深化设计与施工建设(耗时:8~12周)
  • 依照国家规范《GB 50995-2014》开展地面制浆车间布置、高压输浆管线防磨选线及井下密闭挡网施工图设计。
  • 选用大通径长半径陶瓷耐磨弯头与防气蚀破真空阀门,安装在线高频差压变送器与数字流量计。
  • 组织省市采矿、充填与安全权威专家组开展安全专篇评审与绿色开采工程论证会审。
🤝 第三阶段:联调联试、补贴申报与长效运维(耗时:持续服务)
  • 实施清水试压、前驱稀浆润壁与高浓度膏体全负荷贯通联调,验证 30 秒紧急反冲洗应急时效。
  • 建立大宗固废原位利用数字化在线台账,对接生态环境与税务系统,按程序开展环保税减免备案评估与奖补申报。
  • 中矿天智与中国矿大技术专家组驻场开展操作规程培训与定期管网探伤,护航系统常态化达产达效。
煤矿工程技术决策专家组会同中矿天智与中国矿大骨干共同会审充填施工方案与经济核算蓝图
图5:矿区指挥部总工程师与采充技术骨干在地面中控大厅联合会审充填施工技术规程与吨矸经济算账蓝图(中矿天智与矿方工程会商摄)
【工程适用边界与安全合规声明】:本文所载矿山充填开采、围岩控制与灾害治理等技术方案、现场实测指标与工艺参数,均基于特定地质工况与矿井工程实践提炼,属于工程参考控制区间(具体以设备出厂技术协议、现行《煤矿安全规程》及各矿专项工程设计为准),不替代法定矿井初步设计批复与安全设施专项设计。不同矿区地质构造、煤层赋存自燃倾向性、瓦斯等级与围岩富水性差异显著,现场实施须严格遵循国家标准及行业技术规范。
