2026年陕西省生态环境厅与榆林市针对煤矿工业固废治理出台严厉监管措施,原则上严禁审批新建永久性地面煤矸石山,并对跨企外运倾倒实施全程电子联单重拳整治。面对吨矸外运高达35~65元的直接处置成本,矿井必须推进“煤矸石井下原位安全充填开采”。本文由张洁贞技术转化团队结合中国矿业大学产学研技术沉淀,详尽拆解膏体充填、超高水材料充填与覆岩离层注浆三大选型边界,核算真实工程账本与每吨10元奖补申报细则。
2026 陕西环保红线穿透与榆林煤矿固废处置刚性约束
在国家“双碳”目标与黄河流域生态保护重大战略推进下,陕北榆林煤炭基地的环保监管标准已迈入历史最严周期。陕西省发展和改革委员会、生态环境厅联合印发的《工业固体废物综合利用三年行动方案(2024—2026年)》中明确规定:自2026年起,全省各类新建及改扩建煤矿原则上不再批准新增永久性地面排矸场用地指标,存量矸石山必须限期完成覆土绿化或生态消纳。榆林市生态环境局同步对神木、府谷、榆阳等核心产煤县区部署了“大宗工业固废转移电子联单天网追溯系统”,坚决遏制任何跨区域、跨企业偷运倒卖矸石破坏黄土高原脆弱生态的违规行为。
过去榆林大部分中小型煤矿与地方洗煤厂习惯采用“外运填沟造地”或“制砖修路粗放利用”的处理模式。但在2026年常态化生态督察背景下,合规渣土消纳场容量饱和,外运运距普遍超过25公里,加之依《环境保护税法》对未合规利用煤矸石征收每吨 5 元的固体废物环境保护税(及部分混杂其他固废的高额处置合规罚则),叠加堆场土地租赁与防自燃治理费,原矿企业外运吨矸综合处置成本已飙升至 55元~85元不等。若发生私自倾倒被查处,企业还将面临环保信用降级、限产整改直至停产注销采矿权的安全合规风险。

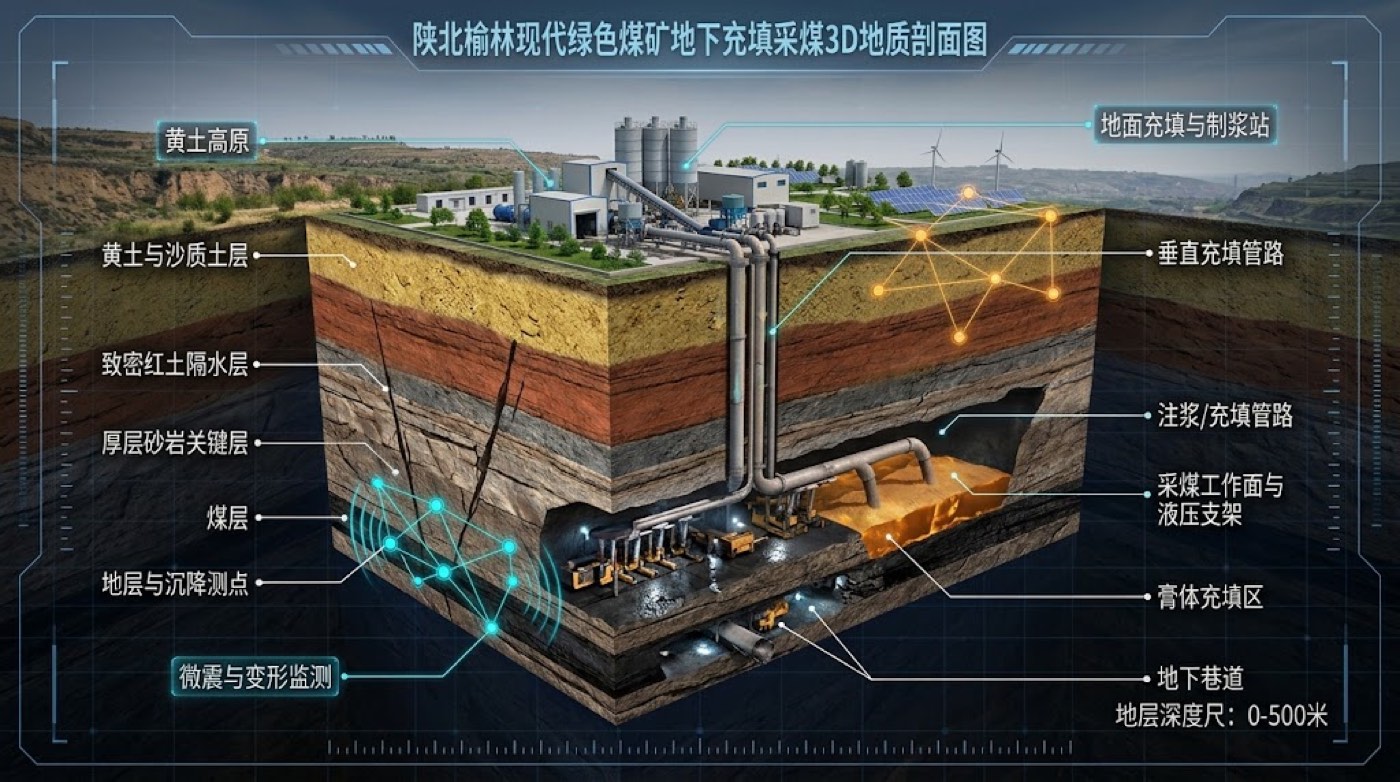

面对“大宗固废不出井、已出井矸石限期回填”的刚性约束,煤矿管理层必须将煤矸石处置由传统的“被动末端交罚款”彻底转向“井下工程原位规模化安全消纳”。通过井下充填采煤或覆岩注浆,既大幅规避了地面运费、堆存治理费,又可在符合固体废物综合利用环保与税务认定标准的前提下依法评估减免每吨 5 元的煤矸石环保税,并按地方当年政策申报专项综合利用补贴,并通过充填开采安全置换出大量“三下”滞留煤和边界煤柱,为矿井创造直接千万元级的增量经济效益,如图1所示。
三大充填路径横向拆解:膏体充填 vs 超高水充填 vs 覆岩离层注浆
目前在榆林矿区工程实际中,具备可落地性的大宗固废消纳路径主要分为三种:高浓度煤矸石膏体充填、超高水材料膨胀充填,以及地面深孔覆岩离层裂隙注浆。三者在材料配比、工艺拓扑、采煤干扰度及投资体量上存在鲜明的工程分水岭,如表1所示。
| 选型技术维度 | 煤矸石高浓度膏体充填 | 超高水特种材料充填 | 覆岩离层深孔定向注浆 |
|---|---|---|---|
| 固体物料核心来源 | 掘进原矸+洗矸破碎(占75%~85%)+粉煤灰 | 特种双组分超高水材料(水体积比95%~97%) | 洗矸超细立磨微粉(粒径≤0.2mm)+粉煤灰 |
| 料浆质量浓度 | 78% ~ 82% 质量浓度(非牛顿流体) | 高水灰比,水体积达95%以上(流态速凝) | 65% ~ 72% 高流动性悬浮浆体 |
| 采煤工作面作业干扰 | 充采交替进行,综采推进速度受限约25%~35% | 需工作面挂帘封闭,单进受限15%~20% | 完全零干扰(地面打孔靶向高位离层裂隙) |
| 吨矸原位消纳能力 | 大(单个采区年消纳40~80万吨) | 极小(主要消耗特种粉料,不消耗粗矸石) | 极大(大海则示范工程达150万吨/年) |
| 前期固定资产投资 | 较高(地面制浆站+管路4500~6500万元) | 极低(地面小型搅拌站500~800万元) | 中等(地面立磨制浆+高压泵组3000~4500万元) |
| 吨矸直接消纳成本 | 35 ~ 48 元/吨(主要为胶凝剂与电耗) | 55 ~ 95 元/吨(特种材料单价昂贵) | 26 ~ 32 元/吨(电耗+磨耗+少量改性剂) |
| 最适配工程场景 | “三下”重度压煤、特厚煤层全柱全充置换 | 采空区局部封闭、沿空留巷巷旁防灭火充填 | 千万吨级高产高效特大综采面大宗矸石不落地 |
从表1可以看出,超高水材料虽然初期系统投资极小且固结速度极快(通常1~2小时即可凝结),但其本质属于“消耗特种化学材料以水代矸”,无法解决原矿采选产生的每年几十万吨粗粒煤矸石堆存问题;因此超高水材料主要适用于采空区边缘密闭隔风、沿空留巷充填带构筑等局部构件加固。而膏体充填与覆岩离层注浆则是真正以“规模化消纳煤矸石”为核心的技术路径,二者构成了榆林矿区绿色开采的双重压舱石。
关键材料配比、流变特征与单轴抗压强度实测对账
充填工程的成败,核心取决于充填料浆在管道中的流动阻力与充入采空区后的抗压接顶能力。依据国家标准《煤矿粉煤灰及高水充填工程设计规范》(GB 50995-2014)与中国循环经济协会《煤矸石覆岩隔离注浆充填技术规范》(T/CACEM 001-2024),中国矿业大学与中矿天智技术团队对陕北榆林煤矸石理化性质展开了深入实验室力学配比测定。
膏体充填料浆属于典型的宾汉塑性流体(Bingham plastic fluid)。其流变特性遵循屈服应力与塑性黏度双控准则:质量浓度必须严格控制在 $78\% \sim 82\%$ 临界窗口。低于 $78\%$ 时料浆易发生固液分层离析,粗矸下沉刮擦磨损管壁;高于 $82\%$ 时料浆屈服应力呈指数级暴增,导致管壁剪切阻力剧增甚至瞬间引发卡泵与爆管。我们在榆林实测的经典膏体料浆质量配合比为:破碎矸石(粒径 $0 \sim 15\text{mm}$)占 $65\%$,粉煤灰占 $15\%$,复合胶固粉(以矿渣微粉和特种早强激发剂为主)占 $8\%$,水占 $12\%$,如表2实测力学曲线所示。
| 材料类型与配比方案 | 坍落度 (mm) | 屈服应力 (Pa) | 塑性黏度 (Pa·s) | 1d 强度 (MPa) | 7d 强度 (MPa) | 28d 极限强度 (MPa) |
|---|---|---|---|---|---|---|
| 膏体配比 A(胶结剂 6%) | 245 | 95.2 | 1.85 | 0.85 | 2.60 | 4.80 |
| 膏体配比 B(胶结剂 8%,推荐) | 235 | 125.6 | 2.40 | 1.65 | 4.50 | 8.20 |
| 膏体配比 C(胶结剂 10%) | 210 | 168.0 | 3.15 | 2.40 | 6.80 | 12.50 |
| 超高水材料(体积水比 95%) | >280 | 18.5 | 0.35 | 1.80 | 2.20 | 2.80 |
| 离层注浆浆体(立磨超细原矸) | >260 | 42.0 | 0.65 | 0.30 | 1.85 | 3.60(三维侧限固结) |

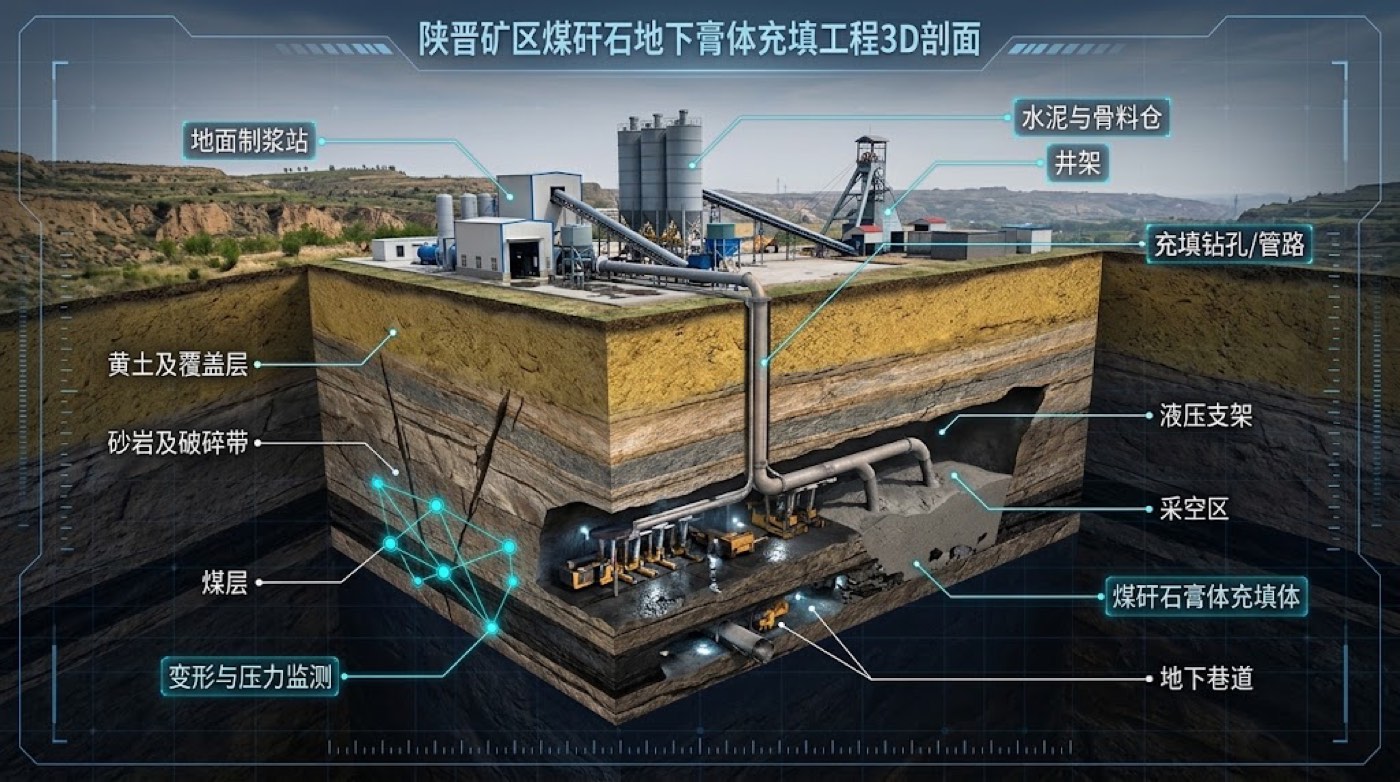

实测数据表明,超高水材料具备显著的“早强速凝特性”,1天龄期单轴抗压强度即可达到1.80 MPa,能快速支撑巷道顶板;但其28天长期强度增幅极其有限,最终极限强度一般维持在2.80 MPa左右,无法抵抗特厚煤层大采高开采形成的周期来压破断。而采用复合胶固粉的煤矸石膏体(配比B),其28天单轴极限抗压强度高达8.20 MPa,在三维侧限受压状态下极限承载力可突破20 MPa,能够彻底阻断导水裂隙带向上发育,保全地表风积沙潜水含水层,如图2与图4所示。
吨矸消纳全口径经济账本核算:投资、折旧与直接运营成本对账
矿企董事长与财务总工在评估充填工程时,核心关切始终在于吨煤与吨矸的综合成本对账。若充填成本超过煤炭销售利润空间,任何技术方案都无法在矿井长期推行。张洁贞技术转化团队依据榆林神木某年产500万吨矿井(年产生煤矸石约60万吨)的真实决算数据,对膏体充填系统实施了全口径成本核算。
| 成本组成大项 | 主要工艺子项与消耗定额 | 吨矸单耗折合 (元/t-矸) | 吨煤摊销成本 (元/t-煤) |
|---|---|---|---|
| 1. 胶凝剂及改性材料费 | 复合固化粉单耗 80kg/t-矸 (单价 260元/t) | 20.80 | 2.50 |
| 2. 动力电力消耗费 | 破碎+搅拌+高压输送泵送 (电耗 14.5 kWh/t) | 8.70 | 1.04 |
| 3. 易损件磨损与机修费 | 破碎机锤头、充填泵阀组、管道耐磨陶瓷衬里 | 3.50 | 0.42 |
| 4. 人工运维工资 | 地面站6人+井下充填工组8人(四班三运转) | 3.20 | 0.38 |
| 5. 生产辅水及添加剂 | 矿井水净化复用+减水增稠流变调节剂 | 2.30 | 0.28 |
| 直接运营成本小计 (OPEX) | 各项生产变动成本合计 | 38.50 元/t | 4.62 元/t |
| 6. 资本开支折旧摊销 (CAPEX) | 系统总投资5200万元,按10年折旧,年消纳60万t | 8.67 | 1.04 |
| 全口径综合成本合计 | 直接运营 (38.50) + 设备折旧 (8.67) | 47.17 元/t | 5.66 元/t |
账本数据清晰显示:高浓度膏体充填每消纳一吨煤矸石,直接运营成本为38.50元,加上固定资产折旧后的全口径综合成本为47.17元/吨。折算到全矿原煤上,吨煤生产成本仅增加5.66元,完全在大型现代化高产高效矿井的吨煤可承受利润范围之内。
政策与综合效益:5元/吨环保税合规评估、外运规避与边角煤增效
如果仅仅计算充填系统增加的成本,而忽视其释放的直接财税红利与资源置换价值,那就是严重的“算死账”。在2026年现行政策体系下,实施井下充填开采能为矿井带来三大确定性的现金流收益:
依照《中华人民共和国环境保护税法》及其实施条例,煤矸石法定适用税额为每吨 5 元;在符合固体废物综合利用标准并通过生态环境与税务合规认定的前提下,可依法评估适用环保税减免(约 300 万元/年)。再叠加规避地面长途外运、排矸场租地复垦与防自燃维护费用(约 25~30 元/吨,折合 1,500~1,800 万元/年),年消纳 60 万吨矸石累计减少涉税及地面处置现金流支出 1,800~2,100 万元/年。
依据榆林市财政局、发展改革委《关于印发榆林市大宗工业固体废物综合利用专项资金奖补实施细则的通知》,对年利用煤矸石超过20万吨且消纳率达标的矿井充填工程,经第三方审核认定后,按实际入井消纳量给予每吨 10 元的无偿财政资金奖补。60万吨消纳量每年可申领财政补贴600 万元。
榆林矿区传统垮落法开采必须在工业广场、公路及断层周边预留几十至上百米的永久隔离煤柱。采用膏体充填后,工作面地表沉降率控制在8%以内,原有的防水煤柱和边界保护煤柱可实现安全置换回采。以置换30万吨优质动力煤计算,按吨煤净利润150元核算,可为矿企创造直接超额净利润4,500 万元。
财务对账总账结论:扣除吨矸38.5元的直接消纳成本后,充填项目综合“煤矸石环保税合规评估减免(5元/吨)+ 地面外运堆存防自燃规避(25~30元/吨)+ 符合当年地方口径的综合利用补贴(约10元/吨)”,即可基本对冲甚至低于 38.5 元/吨的直接消纳投入!若算上置换边角煤释放的巨大产值,整个充填系统不仅没有增加矿井负担,反而成为支撑企业逆势增效的核心利润引擎。
管道长距离输送抗堵阻水与现场应急处置五步规程
高浓度膏体输送中,矿井总工最担心的重大技术风险莫过于“管道堵死”。千米充填管道一旦发生料浆结硬堵管,不仅造成单次几十万元的掏管报废损失,还会导致整个综采面停摆。为确保榆林深井长距离管网万无一失,现场必须严格执行“五步排查处置规程”:
每次开机充填前,严禁直接泵入80%以上浓度的浓浆。必须先注入5~10m³纯净清水,紧接着泵入比重1.35~1.45的粉煤灰细稀浆5m³建立管壁润滑水膜,待井下排出口见水后,方可平滑切入设计浓度膏体。
沿地面注浆泵出口、立井转弯处及井下顺槽管路,每隔300米布设中矿天智矿用隔爆型高频压力变送器。若某段差压上升速率超过0.5 MPa/min,系统自动触发黄级预警;若泵压跳升超2.0 MPa,联动注浆泵降频20%并增大搅拌水胶比。
充填管内浆体平均流速必须严格锁定在 $1.4 \sim 1.8\text{ m/s}$ 的临界雷诺数区间。流速低于1.2 m/s易发生粗骨料重力沉降沉淀堵管;流速高于2.2 m/s则管壁冲刷磨损量呈立方级暴增。
在地面泵房配置25 MPa超高压清水清洗泵组与电液联动三通换向阀。一旦井下发生异常卡管或断电停泵,系统必须在30秒内自动将管路切至应急排浆池,实施大流量双向高压反冲洗,将残留在管内的料浆彻底顶推排空。
井下采空区边缘采用移动式液压升降充填挡矸帘布进行严密封闭,如图4所示。设置上清液自吸排水管路,将泌出的游离清水实时自流导入集水仓循环利用,杜绝采空区聚水引发溃水或局部瓦斯积聚风险。
矿企总工常见疑难问答 (FAQ)
答:中东部矿井开采深度通常在600~1000m,覆岩多为厚层黏土隔水层,主要目标为控制深井地压与地表建构筑物沉陷;而陕北榆林矿区普遍属于浅埋深(150~350m)、特厚坚硬主关键层、风积沙与红土覆岩地层,开采采动剧烈,主关键层极易发生大面积瞬时破断引发强台阶下沉或导水裂隙切穿浅层潜水。因此,若盲目套用低强度充填材料,极易导致顶板大面积撕裂漏风、自燃甚至溃沙溃水事故;选型必须以主关键层完整性与水资源保水为第一刚性约束。
答:核心临界点在于消纳体量与服务年限:若矿井年产生矸石量在60万吨以上、服务年限大于8年,膏体充填由于主要原材料为矿区废弃掘进矸与选矸(占比75%以上),虽然前期地面制浆站与输送泵组固定资产投资较高(约4000~6500万元),但每吨矸石的胶凝剂与耗材变动成本仅为22~28元,全生命周期综合成本远优于超高水材料;反之,若为年排矸低于20万吨的中小型工区、边角煤短期置换或抢险封堵,超高水材料系统投资仅需500~800万元,初期投资极小且见效极快。
答:申报考核有三大刚性门槛:① 必须具备合规的工程立项备案与符合《T/CACEM 001-2024》或《GB 50995-2014》的专家评审设计文件;② 必须接入具备防篡改功能的井下输送流量计、核子密度计与视频监控系统,能提供经第三方核实的连续消纳计量台账;③ 必须委托具备CMA资质的检测机构出具煤矸石及其硬化体的重金属浸出毒性检测报告,证明无有害物向地下潜水层扩散。
答:前兆征兆表现为“三看一听”:① 看地面泵压表:在排量恒定情况下,注浆泵排浆压力在3~5分钟内异常跳升2.0 MPa以上;② 看流量计:管道末端流量突然骤降,而泵前质量流量计显示质量流率剧烈波动;③ 看回水/清洗阀观察口:回流浆体出现肉眼可见的粗颗粒离析富集;④ 听声音:沿管路巡检时,变径弯头及井底立管转向处出现剧烈的金属撞击啸叫与管道震颤晃动。发现上述征兆必须在30秒内切入高压清水洗管程序。
矿井充填工程决策决策与实施行动清单
面对即将实施的新一轮环保督察与固废考核,煤矿矿长与总工团队应按照以下清单分步有序推进充填系统工程建设:
- 采集矿井掘进原矸与重介选矸各500kg,送交国家认可实验室测定化学成分、矿物结晶结构及重金属毒性浸出指标。
- 核定主采煤层顶底板钻孔柱状图,计算主关键层位置、断裂步距及导水裂隙带预计发育高度。
- 开展三种配比的试块流变特性与1d/7d/28d抗压强度测定,锁定本地化复合固结粉最佳水胶比。
- 根据矿井年排矸量与服务年限,横向比选高浓度膏体充填、超高水充填与覆岩离层注浆三大方案的投资回报周期(ROI)。
- 测算吨煤增加成本与环保税合规减免评估(5元/t)、地面外运堆存规避(25~30元/t)、地方政策补贴及边界煤置换收益的综合对账表,呈报集团董事会立项。
- 对照《T/CACEM 001-2024》与《GB 50995-2014》组织省内外权威采充专家组开展工程方案技术可行性评审。
- 联合中矿天智与中国矿业大学工程团队,完成地面制浆站平面布置、防磨管网三维路由与井下充填隔离设施深化设计。
- 引入防篡改在线流量计与视频云台,提前规范建设大宗固废原位利用电子台账,无缝对接地方财政补贴申报。
- 组织现场充填工组与机电队开展全流程实操与应急防堵管反冲洗演练,确保系统一次投运平稳达产。
