工程导语:核心矛盾与控制边界
一句话回答: 煤矿覆岩隔离注浆与采空区嗣后充填成败的生死线不在“灌了多少吨灰矸”,而在“哪一天开阀起注、哪一天稳压停注”——起注过早(滞后工作面距离 $<50\text{ m}$)极易撞上垮落带剧烈切顶剪断注浆套管并诱发支架架间涌浆;起注过迟(超过主关键层极限破断步距)则离层腔体早已闭合压死,泵压一开就冲顶 $9.0\text{ MPa}$ 而吃不进一立方米浆。本文基于覆岩“三带”动态张合倒 U 型规律,给出最优空间滞后起注距 $L_{\text{opt}} = v \cdot t_d + L_s$ 与极限时间截止窗口 $\Delta T_{\max}$ 双维量化公式、四类顶板岩性与推进速度对账表、憋压死孔与架间返浆五步应急处置法及残余沉降控制实录。
“开早了架间喷泥、开晚了死孔憋泵”:充填时机失控的三大现场困局
在陕北榆林、神东与黄陇矿区推进地面定向钻孔覆岩隔离注浆或采空区滞后充填时,很多矿井地面制浆站建得漂漂亮亮、高压隔膜泵与双轴搅拌机一应俱全,真正联调开泵时却被“起注时机”卡住了脖子,频频掉进三类两难困局:
- 盲目抢早起注,套管被覆岩错断、井下液压支架变成“淋浆雨棚”:部分施工队为了早出消纳量数据,在回采工作面刚推过钻孔垂线 $25\sim35\text{ m}$ 时就急着打开孔口主控闸阀大排量压浆。殊不知此时孔位正处在采空区后方垮落带与导水裂隙带剧烈回转破断的强剪切活跃区,岩层水平错动剪切力轻则把 $\Phi 139.7\text{ mm}$ N80 钢套管挤扁错断(单孔钻探固井损失上百万元),重则高压稀浆顺着尚未压实闭合的冒落裂隙直灌井下综采面后溜槽,污染乳化液泵箱、堵死瓦斯隅角抽采埋管。
- 等地面沉稳了再开泵,离层空腔早已压实锁死,单孔吃浆量不足设计值的 15%:另一类极端是过度保守——等工作面推过去 $180\sim220\text{ m}$、地表水准点都已经出现明显下沉盆地才通知地面站开泵。此时主关键层早已跨越初次或周期破断极限跨距发生折断触矸,原本张开达 $300\sim600\text{ mm}$ 的软硬岩层间离层空腔被上覆几百米岩柱重新压密闭合。司泵工刚启动高压泵不到 $10\text{ min}$,孔口压力表指针就蹿上 $8.5\sim9.5\text{ MPa}$ 报警红线,流量计读数跌近零,地面堆积如山的煤矸石“有浆无处灌”。
- 错过主关键层托顶窗口,采毕后地表持续数年发生慢性残余变形:建筑物与省道干线保护最怕的不是采动期已知的可控微下沉,而是停采一两年后仍不停歇的采空区残余沉降(Residual Subsidence)。当充填浆体未能赶在主关键层悬顶弹性弯曲阶段及时塞满离层腔体并泌水固结时,破碎垮落矸石碎胀空隙会在随后 $2\sim5$ 年内持续受压蠕变流变,转化成地表房屋墙角每年裂宽 $10\sim25\text{ mm}$ 的拉张裂缝,导致村庄搬迁赔偿纠纷反复拉锯。
把“凭感觉猜开阀日子”升级为可算、可测、可联锁的时空窗口定量方程,是矿总工程师与地测防治水科统筹“采—注—监测”三方协同的核心抓手。极限泵压水力边界可同步对照覆岩离层注浆极限泵压与安全控制。
“挑千层饼”离层倒 U 型演化机理与双维时机窗口公式
1. 大白话拆解覆岩离层:“筷子挑千层饼”的倒 U 型容积窗口
我们可以把采煤工作面上方几百米厚的沉积岩层想象成“一摞软硬相间叠放的千层烙饼”:底下几米厚的煤层被采煤机割走后,最下面几层松软酥皮(泥岩、炭质页岩组成的直接顶与垮落带)受重力牵引第一时间哗啦掉进采空区;但往上一百多米处往往横着一层几十米厚、抗弯刚度极高的硬面饼——厚层中细粒砂岩组成的主关键层(Main Key Strata)。
硬砂岩层自己能像钢筋混凝土过梁一样悬顶硬撑几十米不塌,而它肚子底下的软泥岩层却已经往下塌陷弯垂,于是“硬顶”和“软底”之间就豁开了一个形似扁平凸透镜的真空大肚腔——这就是我们要抢占的离层接收腔体。随着工作面继续往前推,这个肚腔的动态容积 $V_{\text{space}}(t)$ 走出一道标准的倒 U 型曲线:先微裂张开 $\rightarrow$ 张大到黄金极限开度(可达采高的 $12\%\sim22\%$)$\rightarrow$ 若不注浆托住,硬砂岩悬跨超限咔嚓折断拍在下面软岩上,肚腔瞬间归零压死。黄金充填时机,就是赶在肚腔张到最大、硬砂岩还没折断的那十几到二十几天里,用高压矸石浆把它严严实实塞满顶死!
2. 空间起注滞后距 $L_{\text{opt}}$ 与极限截止时间窗 $\Delta T_{\max}$ 定量方程
将覆岩离层张开历时与综采工作面日推进速度 $v$($\text{m/d}$)耦合,现场工程调度直接采用以下双维窗口方程划定红绿灯边界:
(1)空间安全起注窗口(钻孔滞后回采工作面煤壁的水平距离 $L_{\text{opt}}$):
式中:$v$ 为综采工作面近7日实测平均推进速度($\text{m/d}$);$t_d$ 为孔位下方软岩与主关键层从脱层启动到张开度达峰值70%所需的发育历时(d,由井下微震事件垂向跃迁层位与钻孔光纤应变标定,坚硬砂岩顶板常为 $4\sim7\text{ d}$);$L_s$ 为躲避工作面后方周期来压切顶强剪切区与导水裂隙反窜通道的刚性安全错距(m),工程铁律要求 $L_s$ 不得小于导水裂隙带高度发育活跃区水平投影(通常刚性要求 $L_s \ge 55\sim75\text{ m}$)。
(2)时间极限截止窗口(从工作面推过钻孔垂线起算的有效连续压注天数 $\Delta T_{\max}$):
式中:$L_{\text{fracture}}$ 为主关键层固支厚板初次破断极限跨距(m,按 $L_{\text{fracture}} = h \sqrt{2[\sigma_t]/q}$ 核算,$h$ 为关键层厚度,$[\sigma_t]$ 为砂岩抗拉强度,$q$ 为上覆均布载荷);$K_t$ 为防破断安全时效折减系数(常规取 $0.72\sim0.85$,确保在关键层拉应力逼近破断极限前完成压实持压)。
(3)采毕地表长期残余下沉系数 $\eta_{\text{res}}$ 预测校核:
式中:$\eta_0$ 为全部垮落法无注浆时的残余下沉系数(一般 $0.08\sim0.16$);$\beta_{\text{fill}}$ 为黄金窗口期内实际有效压注固相比与理论采出空间体积的充实置换率(抓住黄金窗口时 $\beta_{\text{fill}}$ 可达 $0.68\sim0.82$,错过窗口跌至 $<0.25$);$\lambda$ 为覆岩压实衰减系数。算式直白表明:窗口抓得越准、充实置换率 $\beta_{\text{fill}}$ 越高,后期持续数年的残余变形直接被削减 $75\%$ 以上。
四类覆岩岩性与推进速度下的充填时机窗口速查对账表
1. 不同顶板UCS强度与日进尺耦合的起注/停注窗口基准表
工作面推得快(如陕北千万吨大矿日进尺 $12\sim16\text{ m/d}$)与推得慢(地质构造段日进尺 $<4\text{ m/d}$),空间滞后距与有效压注天数截然不同!地测科与注浆站必须按本矿实测砂岩单轴抗压强度(UCS)与当周真实日进尺动态查表调窗:
| 主关键层岩性与单轴强度 | 工作面日推进速度 $v$ | 最优空间起注窗口 $L_{\text{opt}}$ | 极限闭合截止距 $L_{\max}$ | 有效黄金压注天数 $\Delta T_{\max}$ | 目标充实置换率 $\beta_{\text{fill}}$ | 采后3年残余下沉率 $\eta_{\text{res}}$ | 泵量与浓度动态调控策略 |
|---|---|---|---|---|---|---|---|
| 坚硬厚砂岩(UCS $65\sim95\text{ MPa}$,$h \ge 25\text{ m}$) | 快速推进($10\sim15\text{ m/d}$) | 滞后煤壁 $85\sim115\text{ m}$ | $210\sim240\text{ m}$ | $9\sim13\text{ d}$ | $72\%\sim84\%$ | $\le 2.5\%$(极稳) | 头5天 $120\text{ m}^3/\text{h}$ 满排量抢灌,末期阶梯稳压 |
| 坚硬厚砂岩(UCS $65\sim95\text{ MPa}$,$h \ge 25\text{ m}$) | 常速推进($5\sim9\text{ m/d}$) | 滞后煤壁 $70\sim95\text{ m}$ | $185\sim210\text{ m}$ | $14\sim20\text{ d}$ | $75\%\sim85\%$ | $\le 2.2\%$(极稳) | 标准 GP-02 浓浆匀速连续压注,单孔消纳量最大 |
| 中硬互层砂泥岩(UCS $35\sim55\text{ MPa}$,$h=12\sim20\text{ m}$) | 常慢速推进($3.5\sim6\text{ m/d}$) | 滞后煤壁 $60\sim80\text{ m}$ | $115\sim135\text{ m}$ | $8\sim12\text{ d}$ | $62\%\sim74\%$ | $4.5\%\sim6.8\%$ | 钻孔间距加密 $25\%$,提高浆体浓度加速脱水托顶 |
| 软弱泥岩主导覆岩(泥岩占比 $>70\%$,无明显厚硬板) | 任意推进速度 | 滞后煤壁 $50\sim68\text{ m}$(窄窗) | $85\sim95\text{ m}$(极易早闭) | $<5\text{ d}$(窗口极窄) | $<45\%$(离层不发育) | $11\%\sim16\%$(偏高) | 不宜单靠离层注浆,须切换井下采空区膏体/高水直接充填 |
读表核心铁律:最后一行直接划出了覆岩离层注浆的地质禁区——若钻孔柱状图显示导水裂隙带上方全为软弱厚层泥岩、砂质泥岩,根本不存在厚度 $\ge 12\text{ m}$ 的坚硬砂岩关键层,覆岩随采随弯没有离层肚腔,强上地面离层注浆必然孔孔憋死,此时应果断改走井下膏体充填或高水充填路线(选型对账详见榆林煤矸石膏体与高水充填方案对比)。
2. “微震垂向跃迁 + 孔底负压吸气”双信号现场精准点火法
公式算出的 $L_{\text{opt}}$ 是理论预设线,真正决定某一口钻孔“今天上午八点能不能拧开主闸阀”的,是现场两个硬核实测点火信号同时亮绿灯:

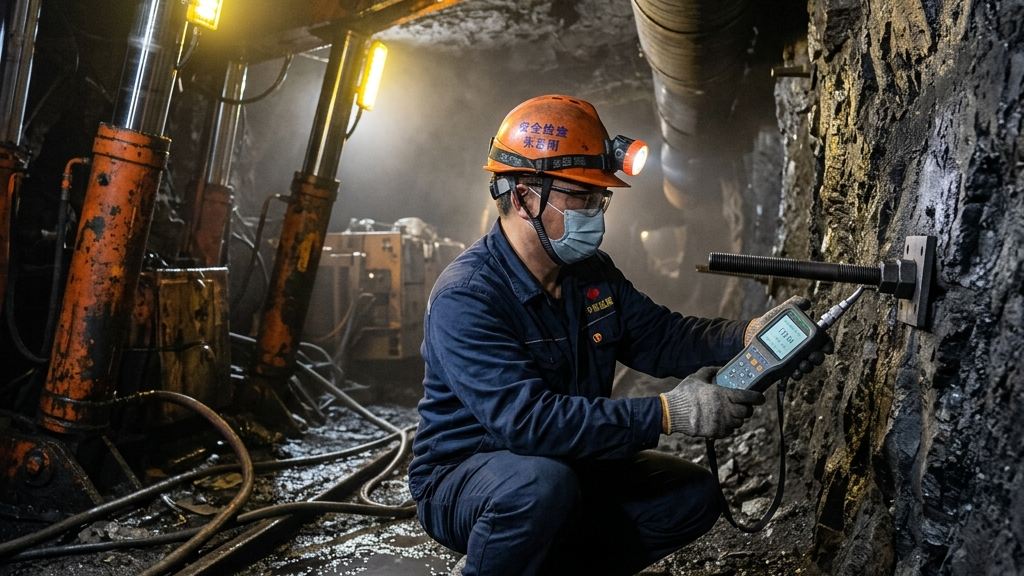

- 信号一(井下微震能量层位跃迁):如图2所示,顺槽微震监测系统连续 48 小时捕捉到微震破裂事件重心突破导水裂隙带顶界、密集聚集在主关键层底界面下方 $5\sim15\text{ m}$ 区间(但主关键层本体尚无大能量 $>10^4\text{ J}$ 破断事件),证明下部软岩已正式脱层下垂。
- 信号二(地面孔口真空负压呼吸效应):离层空腔快速张开瞬间,孔底形成天然抽吸负压!打开地面待注钻孔孔口排气管丝堵,用便携式微压计或纸条测试,可观测到明显的向孔内持续吸气负压($-3\sim-15\text{ kPa}$),或先期注入的探孔清水液面在 $10\text{ min}$ 内快速自然下落。一旦“微震到位 + 孔口吸气”双确认,立即合闸切入 $80\sim120\text{ m}^3/\text{h}$ 高浓度矸石粉煤灰浆体抢抓黄金窗口!(浆体流变参数控制详见大柳塔注浆流体特性设计)。
变频泵送三阶段流量调窗与地质负面否决清单
1. 单孔全生命周期“引流—抢灌—憋压”三阶变频调控规程
一口落入黄金窗口的地面注浆孔,从开阀到终孔封孔绝不是一个排量打到底,必须按图3变频机组执行三阶变参曲线:
- 第一阶段:清水探道与稀浆润壁期(开孔首 $30\sim45\text{ min}$,$L \approx 75\sim85\text{ m}$):先以 $40\text{ m}^3/\text{h}$ 压入清水 $15\text{ min}$ 测算孔底吸水指数(正常离层张开期泵压接近零压自流),随后切入质量浓度 $58\%\sim60\%$ 的先导粉煤灰稀浆铺满离层尖灭边缘,润滑远端微裂隙。
- 第二阶段:高浓满排量黄金抢灌期(主力阶段持续 $8\sim14\text{ d}$,$L \approx 85\sim175\text{ m}$):迅速将煤矸石微粉浆体质量浓度拉升至 $65\%\sim70\%$(比重 $1.55\sim1.65\text{ g/cm}^3$),变频主泵推至额定大排量 $90\sim130\text{ m}^3/\text{h}$ 全速灌注,让浆体在覆岩自重轻度挤压下快速析水形成半刚性压实垫层,以“空间换时间”吃掉最大固废量。
- 第三阶段:小流量阶梯稳压托顶收尾期(终孔前 $2\sim3\text{ d}$,$L \approx 175\sim210\text{ m}$):当孔口泵压稳步爬升至设计极限终压的 $80\%$(如 $4.5\sim5.5\text{ MPa}$)时,变频器自动将排量阶梯下调至 $25\sim35\text{ m}^3/\text{h}$ 慢速补浆,维持极限安全终压稳压 $30\sim45\text{ min}$ 挤满残余顶隙后,切清水洗净套管,无缝移交下一口已进入 $L_{\text{opt}}$ 窗口的接续钻孔。
2. 时机窗口修正的“四条地质与生产负面清单”
| 异常地质或生产工况 | 严禁违章操作红线 | 物理灾变后果 | 强制窗口修正规程 |
|---|---|---|---|
| 01 钻孔 $50\text{ m}$ 内发育落差 $>3\text{ m}$ 断层 | 严禁按常规滞后距提前开泵大排量强注 | 高压浆液顺断层破碎带长距离下窜直扑工作面或切眼 | 起注滞后距 $L_{\text{opt}}$ 额外后延 $+30\text{ m}$,先注水泥双液封堵断层翼 |
| 02 钻孔尚在工作面煤壁前方或滞后 $<50\text{ m}$ | 严禁超前预注或近煤壁强行打压劈裂 | 水力劈裂人为贯通导水裂隙带,击穿顶板诱发突水溃浆 | 孔口主闸阀机械加锁挂牌,未达 $L_{\min}$ 任何人不得解锁 |
| 03 综采工作面因机电检修或过构造停采 $>5\text{ d}$ | 严禁在工作面停推期间继续按原大排量死灌单孔 | 离层停止向前扩展,单点超量高压蓄水诱发主关键层逆向劈裂或地表鼓包 | 工作面停推超 $48\text{ h}$ 即同步降排量 $60\%$;停推超 $5\text{ d}$ 切清水洗孔待机 |
| 04 煤层采高 $<1.3\text{ m}$ 极薄煤层工作面 | 严禁照搬厚煤层百米大滞后距参数 | 采出空间小、覆岩弯曲极快,离层张开历时 $t_d < 3\text{ d}$ 即闭合 | 改用井下顺槽短孔注浆或直接采用无煤柱沿空留巷矸石袋支护 |
层间岩芯直剪标定与时机失控(死孔憋压/架间跑浆)五步应急法

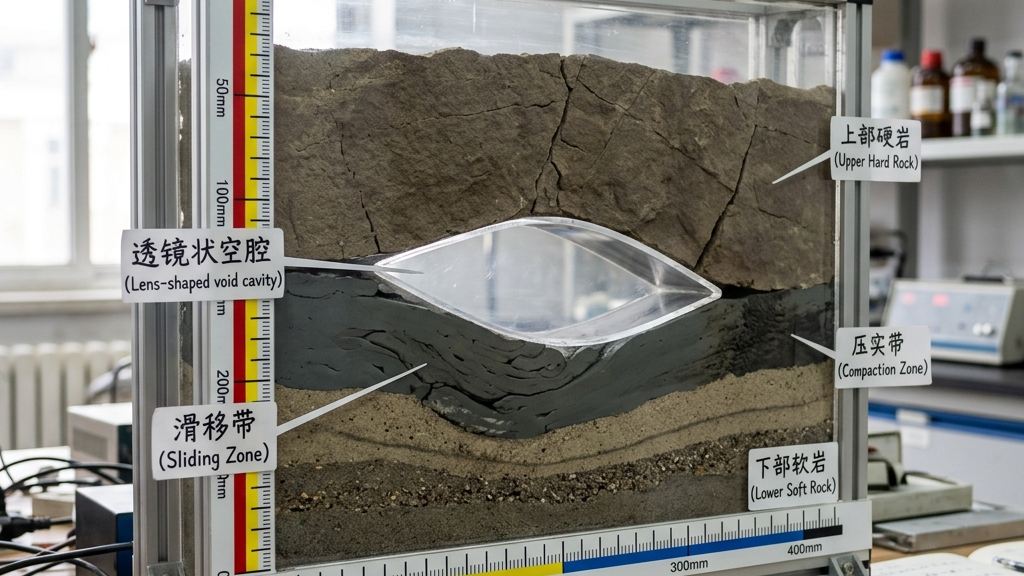

1. 实验室软硬岩层接触面直剪剥离试验标定 $t_d$
为什么有的矿区工作面推过 $65\text{ m}$ 离层就大开,有的推到 $95\text{ m}$ 还没动静?除了关键层自身厚度外,核心变量在于砂岩底界面与下伏泥岩之间的层间胶结抗拉与直剪滑移强度。如图4实验室直剪仪实拍所示,在钻探施工1号先导注浆孔时,必须完整取出主关键层底界上下 $3\text{ m}$ 的原状复合岩心,在法向应力与水平剪切荷载耦合加载系统上实测层间粘聚力 $c_j$ 与内摩擦角 $\varphi_j$:当层间夹有炭质薄膜或软弱泥化夹层($c_j < 0.45\text{ MPa}$)时,软硬岩极易顺层滑脱,$t_d$ 缩短 $30\%$;当砂泥岩呈渐变互层强胶结($c_j > 1.8\text{ MPa}$)时,必须等下部泥岩跨度积累更大自重弯矩才能撕开离层,起注窗口须相应后移 $15\sim25\text{ m}$。
2. 充填时机失控(过晚憋压死孔 / 过早井下跑浆)应急处置五步法
井下跟班安检员一旦发现支架后尾梁淋水由清变浊或涌出灰黑色粉煤灰浆,立即按下顺槽本安急停闭锁按钮(或直拨地面注浆中控专线),地面司泵工在 $30\text{ s}$ 内停主泵、关死该孔进浆主阀,严禁抱侥幸心理降排量继续慢灌。
针对发生微渗浆的早开钻孔,地面切换水泥-水玻璃(C-S)双液注浆泵压注 $8\sim15\text{ m}^3$ 速凝胶结浆(初凝 $45\sim60\text{ s}$)在导水裂隙底部筑起人工止浆垫层,随后清水洗净上部套管并强制焖孔停注 $3\sim5\text{ d}$,待工作面继续向前推进 $30\text{ m}$ 以上、下部垮落矸石压实堵死窜浆通道后再低压复注。
若新开钻孔起泵 $10\text{ min}$ 内孔口压力表直线冲上 $8.5\sim9.0\text{ MPa}$ 且累计进浆 $<30\text{ m}^3$,立即停泵开启旁通回浆阀泄压,严禁拆掉安全阀铅封强行打超高压($>12\text{ MPa}$)硬劈,防止压爆套管固井环空窜入上部萨拉乌苏组饮用水源层。
对轻度闭合钻孔,在搅拌桶内掺入胶凝材料重 $1.2\%\sim1.5\%$ 的聚羧酸高效减水分散剂与 $0.6\%$ 缓凝剂,暂停粗粒煤矸石给料,先以纯超细粉煤灰活化稀浆(表观黏度压低至 $\le 95\text{ mPa}\cdot\text{s}$)按 $25\text{ m}^3/\text{h}$ 小排量脉动挤压 $2\text{ h}$,沿残余微裂隙缓慢楔入撑开层间通道,待压力回落至 $4.5\text{ MPa}$ 以下再逐步恢复矸石浓浆。
若套管底口已被早期垮落泥岩碎块糊死导致清水都打不进,调入车载修井钻机下入 $\Phi 89\text{ mm}$ 钻杆配合高压旋转水射流喷头扫通裸眼离层段(必要时下入螺杆造斜钻具向工作面推进方向侧钻 $3^\circ\sim5^\circ$ 斜孔分支),重新切入前方正处于张开峰值的新鲜离层空腔。
陕北某千万吨矿井“调窗纠偏后单孔吃浆翻 2.8 倍”脱敏实录
1. 脱敏工程背景与调窗前后硬核指标对账
陕北榆神矿区某 $1000\text{ 万 t/a}$ 现代化矿井(经脱敏处理)22104 综采工作面,倾斜宽 $280\text{ m}$,采高 $5.2\text{ m}$,平均日推进速度高达 $12.5\text{ m/d}$,煤层上方 $142\text{ m}$ 处赋存厚 $28.5\text{ m}$ 的直罗组坚硬中粒长石砂岩主关键层(实测 $\text{UCS} = 74.2\text{ MPa}$)。
试运行前两口钻孔(ZK-01、ZK-02)未建立动态时机窗口模型:ZK-01 在工作面刚推过 $38\text{ m}$ 时提前强开,第 3 天井下 85#~92# 液压支架架间出现灰浆渗滴被迫紧急封孔;ZK-02 吸取教训却矫枉过正,拖到工作面推过 $235\text{ m}$(停滞 19 天)才开泵,结果孔口压力瞬间顶满 $9.2\text{ MPa}$,单孔仅灌入 $4100\text{ t}$ 干灰矸即彻底闭死。

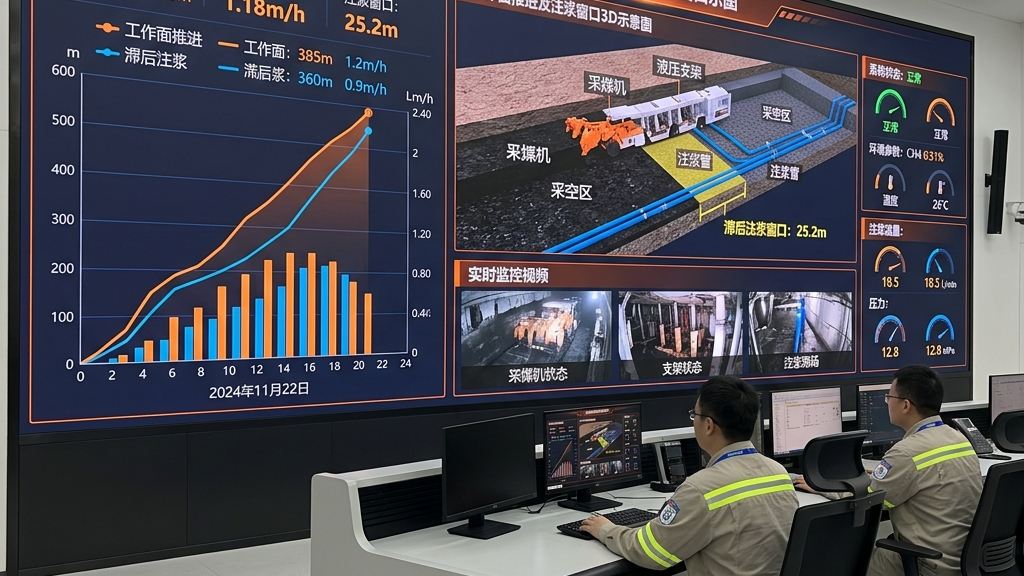

自 ZK-03 孔起,技术团队导入本文双维窗口方程与“微震跃迁 + 孔口负压”点火规程(如图5三方联席会审),精确锁定在工作面推过钻孔垂线 $92\sim105\text{ m}$(第 8 天早班)点火开阀,连续满负荷抢灌 $11\text{ d}$,在滞后 $225\text{ m}$ 处稳压终孔。后续 ZK-03 ~ ZK-08 六口钻孔稳定运行与采毕 24 个月地表残余变形实测对账如下:
| 考核对账指标 | 调窗前(ZK-01 早开 / ZK-02 晚开均值) | 调窗后(ZK-03~ZK-08 精准卡窗均值) | 工程改善与固废消纳增益 |
|---|---|---|---|
| 实控起注滞后距 $L_{\text{opt}}$ | $38\text{ m}$(过早) / $235\text{ m}$(过迟) | $96\text{ m}$(正中离层张开峰值前缘) | 与微震及孔口 $-8.5\text{ kPa}$ 吸气信号 100% 吻合 |
| 单孔累计消纳干固废量 | 平均仅 $1.12\text{ 万 t}$/孔 | 平均达 $4.26\text{ 万 t}$/孔(提升 2.8 倍) | 钻探单位吨矸摊销成本直降 $73.7\%$ |
| 井下支架架间返浆淋浆次数 | 1 次(污染顺槽水沟 $120\text{ m}$) | 连续 6 孔 $0\text{ 次}$ 窜浆淋浆 | 井下综采日进尺保持 $12.5\text{ m/d}$ 零干扰 |
| 地表最大下沉系数 $\eta_{\max}$ | $0.54$(局部出现拉张台阶裂缝) | $0.16$(地表仅呈平缓微倾浅盆) | 地面输气管线与乡村公路免搬迁正常通行 |
| 停采后 24 个月累计残余下沉量 | $218\text{ mm}$(持续缓慢蠕变未收敛) | $34\text{ mm}$(停采 6 个月后月沉降 $<1\text{ mm}$) | 残余变形削减 $84.4\%$,建筑物长期结构无损 |
说明:上述对账数据出自该脱敏工作面地测水准网与注浆站电子皮带秤计量日报,不同矿井采高、关键层层位与推进速度差异显著,开钻前须逐面编制专项时空窗口计算书。
2. 在线测算入口
地表残余变形的毫米级天-空-井协同监测布网方法详见充填开采光纤与 InSAR 地表沉陷监测。
常见问题解答 FAQ
Q1:综采工作面遇到断层或设备大修突然停推一周,正在灌浆的黄金窗口钻孔该怎么操作?
答:绝对不能照原大排量继续死灌!覆岩离层空间的向前扩展完全靠工作面每日割煤推进来驱动;一旦综采面停推,孔底离层容积便不再增大。若地面泵站仍以 $100\text{ m}^3/\text{h}$ 猛灌,不出 48 小时离层腔体就会由“半充盈”变成“超高压水囊”,轻则向下压垮裂隙带保护岩柱冲进工作面,重则向上水力劈裂抬升地表。标准联锁规程是:停推满 $24\text{ h}$,注浆排量减半并上调浓度至 $68\%$;停推满 $72\text{ h}$ 或孔口压力爬升超 $5.5\text{ MPa}$,立即压入双倍管容清水洗净钻孔并关阀待机,待综采面恢复正常割煤推进 $15\text{ m}$ 后再重启压注。
Q2:没有布设昂贵的井下微震系统时,中小型矿井怎么低成本准确抓准起注点火时刻?
答:没有井下微震阵列时,可以用“孔口真空微压表 + 孔内静水位突降法 + 经验跨距折算”三合一低成本土办法精准卡窗:在钻孔完井等待工作面推过期间,往套管内注满清水并在孔口加装一只量程 $-0.1\sim0.6\text{ MPa}$ 的精密真空压力表。当工作面推过钻孔垂线 $0\sim50\text{ m}$ 时,套管内水位纹丝不动;一旦某天班中发现套管内静水位突然“哗哗”直掉(或密封孔口表指针猛跌至 $-5\sim-15\text{ kPa}$ 负压区),就说明孔底正下方的软硬岩接触面刚刚豁开离层空腔吸走了孔内水柱!此时核对工作面滞后水平距已满安全错距 $L_s$($\ge 60\text{ m}$),即可在 4 小时内合闸开泵引浆,准确率同样高达 $90\%$ 以上。
Q3:为什么同一个盘区相邻两个工作面,首采面和接续面的最佳起注滞后距会相差 20 多米?
答:因为边界支承条件变了!首采工作面两侧都是完整的实体煤柱,上覆主关键层属于“四边固支厚板”,抗弯刚度最大,需要推进更大的跨距(往往 $95\sim115\text{ m}$)下部软岩才充分脱层;而隔壁接续工作面(特别是留小煤柱沿空掘巷工作面)一侧紧挨着上个面的采空区垮落边缘,主关键层一侧失去完整固支变成“三边固支一边简支/半悬臂板”,弯曲卸压来得更早、周期破断步距缩短约 $18\%\sim25\%$。因此接续面的起注窗口 $L_{\text{opt}}$ 通常要比首采面提前 $15\sim25\text{ m}$,绝不能机械照抄首采面台账。
Q4:怎么判断采空区地表沉陷已经彻底走完“活跃期”进入收敛安全的“残余变形稳定期”?
答:依据《建筑物、水体、铁路及主要井巷煤柱留设与压煤开采规范》实测标准,不能凭肉眼看,必须以地表走向与倾向观测线水准/GNSS 数据为准:连续 6 个月内,地表移动盆地内所有监测点的累计下沉量均不超过 $30\text{ mm}$(折合日均下沉速率 $\le 0.17\text{ mm/d}$),即可正式签字判定地表移动活跃期与衰退期结束,地面受护公路、管线或新建工业广场可进入永久修缮或建设验收程序。精准卡窗实施覆岩离层注浆或高充实率膏体充填后,这一稳定收敛周期通常可由垮落法的 $3\sim5$ 年大幅压缩至停采后 $6\sim10$ 个月。
Q5:两口相邻地面注浆钻孔的间距定多少米才能保证窗口无缝衔接、中间不留空洞盲区?
答:地面注浆孔走向间距 $\Delta D_{\text{hole}}$ 必须小于浆体在离层腔体内的有效扩散直径(常规粉煤灰矸石细浆单孔走向有效扩散半径 $R_d \approx 75\sim110\text{ m}$),并满足“前孔进入第三阶段阶梯稳压收尾时,后孔恰好跨过安全错距 $L_{\min}$ 点火接棒”。在陕北中厚硬砂岩关键层条件下,钻孔走向间距通常定为 $130\sim170\text{ m}$(即 $1.4\sim1.6$ 倍周期破断步距):间距若拉大到 $>220\text{ m}$,两孔之间会留下浆液够不着的“离层漏斗盲区”,地表会呈现一高一低的搓衣板式波浪沉降。
技术决策与现场落地行动清单
行动清单 1:开钻前完成主关键层判识与双维窗口计算书
- 调取工作面至少 3 个地质勘探钻孔柱状图与岩石物理力学报告,逐层核算载荷与破断距,锁定导水裂隙带上方厚度 $\ge 15\text{ m}$、$\text{UCS} \ge 45\text{ MPa}$ 的主关键层精确层位(若全为软泥岩无关键层,立即否决离层注浆改走井下膏体充填);
- 结合综采队排定的月度回采日进尺计划 $v$,按 $L_{\text{opt}} = v \cdot t_d + L_s$ 算出每口钻孔的预计点火日期与截止日期,填入《采—注时空协同作战横道图》。
行动清单 2:建立“采掘日进尺—微震—孔口负压”三方早八点日会审机制
- 规定综采队调度员每天早 7:30 向地面注浆站通报当班煤壁准确里程桩号,注浆站严禁在不掌握井下煤壁实时坐标的情况下盲目开阀;
- 待注钻孔全部安装孔口真空微压表与套管液位计,严格执行“滞后距满 $L_{\min}$ + 微震层位到位 + 孔口负压吸气”三证齐全签字开阀制度,未达起注线钻孔一律机械挂锁。
行动清单 3:配置双液速凝应急桶与采后 24 个月残余变形追踪网
- 地面注浆站常备 $2\text{ t}$ 水玻璃储罐与双液切换阀,井下顺槽支架段接通直达地面泵房的秒级联锁急停电话/按钮,确保突发微渗浆 30 秒内断浆截流;
- 地测科在受护建构筑物区布设 GNSS/水准与 InSAR 联合监测基准网,持续跟踪停采后 24 个月残余沉降收敛曲线;如需针对贵矿具体柱状图测算主关键层破断步距与最优钻孔布置间距,可联系张洁贞团队开展专项模拟核算。
